剑阁县下寺至利州区月坝公路项目(三个石至硝洞垭段),,起于青川县白家乡三个石,,止于青川县与利州区行政分界处,,接硝洞垭至月坝景区游客中心段公路,,蹊径全长12.84km,,接纳三级公路手艺标准,,设计时速30km/小时,,路基宽度7.5m,,路面类型为沥青混凝土路面,,全线设置大桥459.84延米/3座、中桥540.78延米/7座,,涵洞41道。。。。。

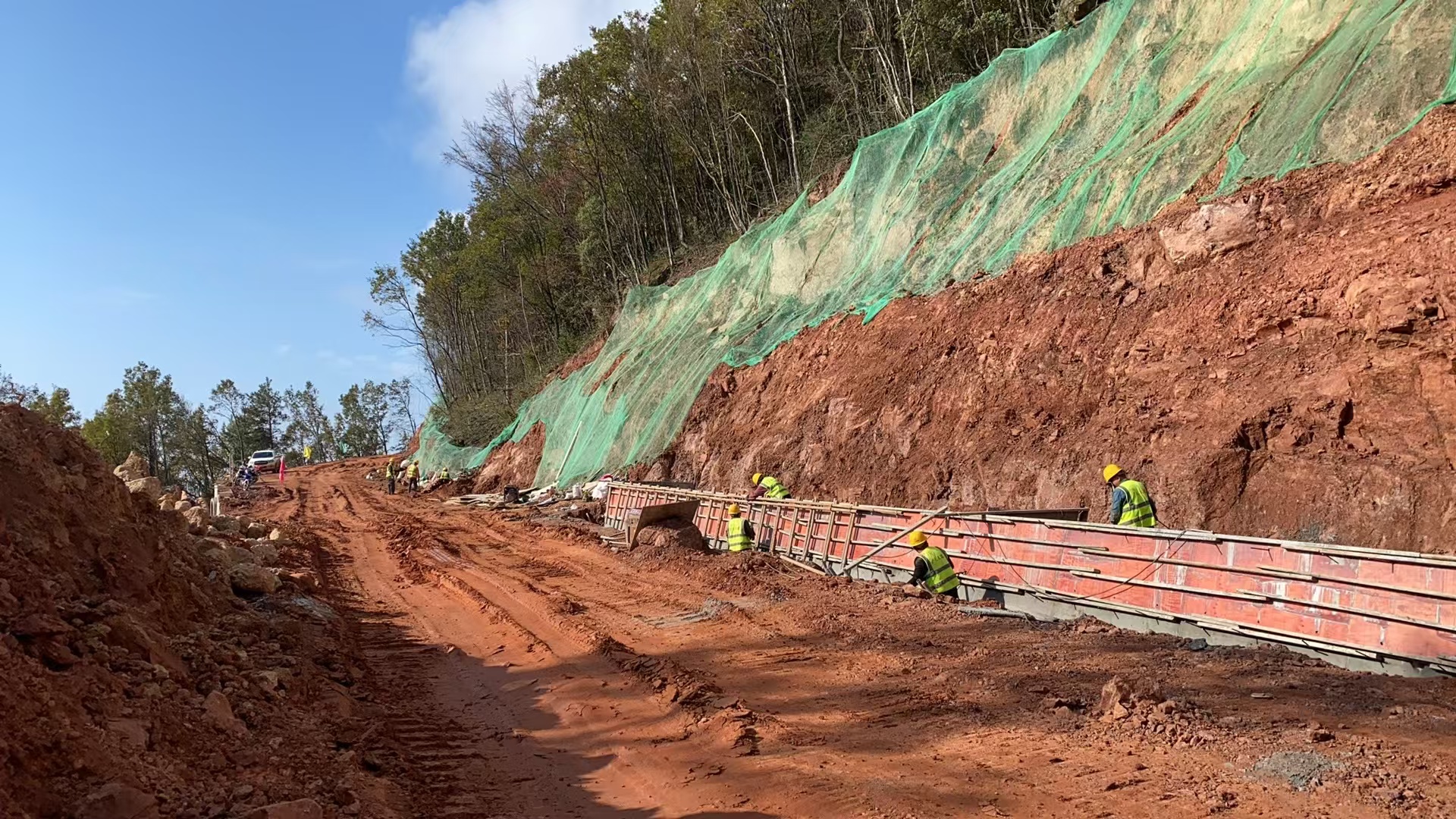

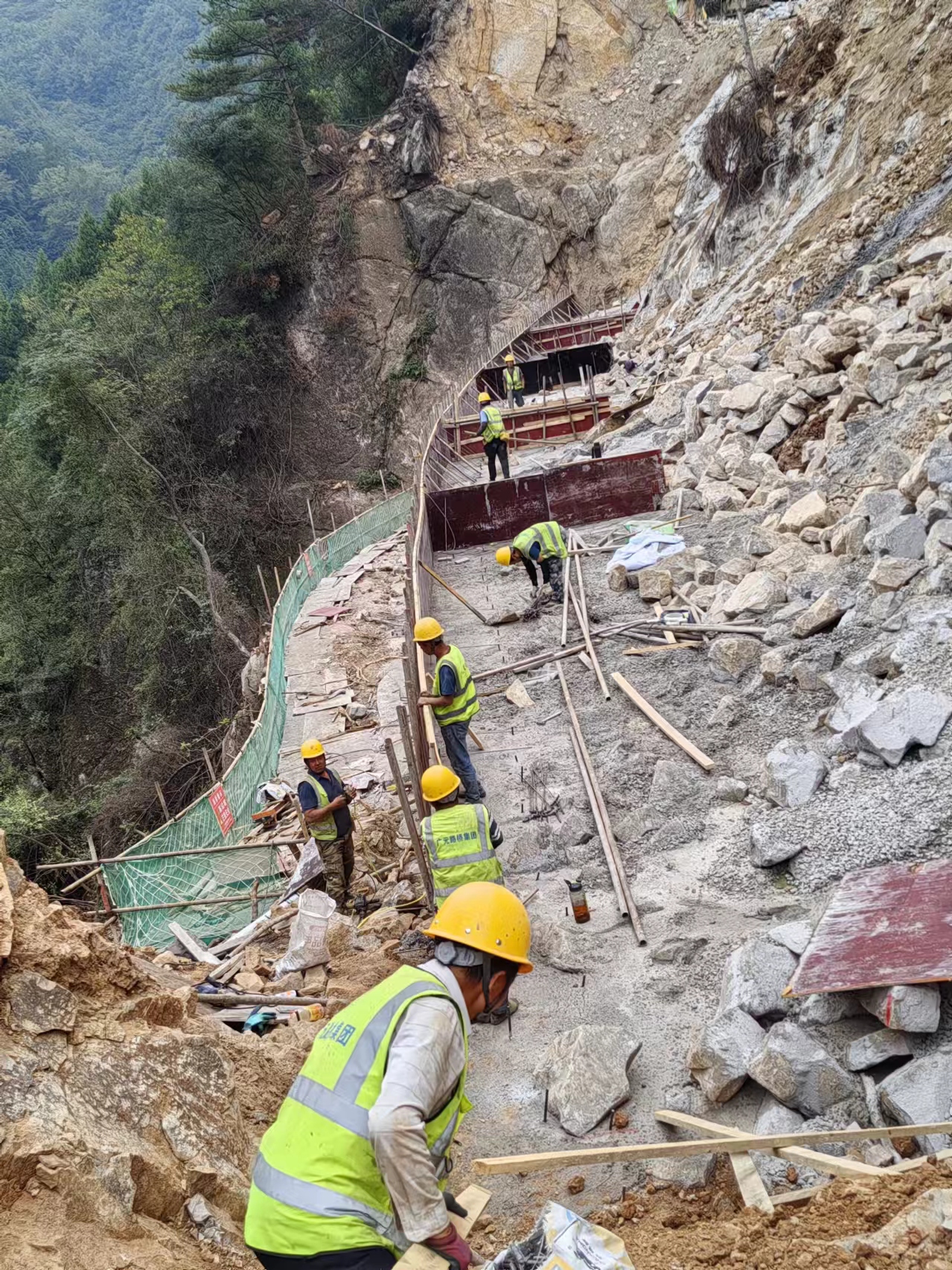

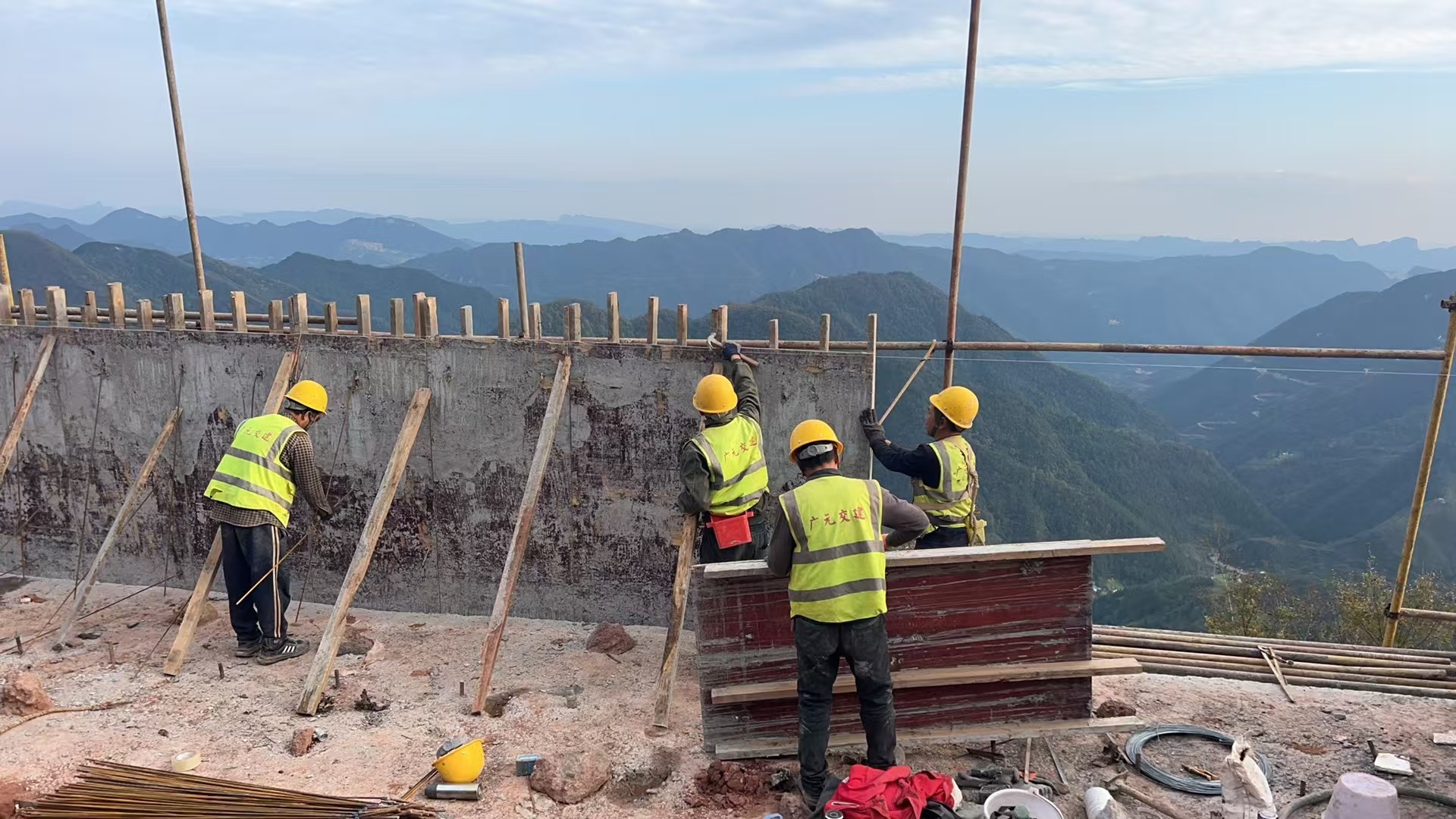

现在已完成项目司理部、自检试验室、水泥搅拌站、驻地等建设,,路基成型达60%,,路基挡土墙完成33%,,桥梁下部结构完成10%,,已实现妄想投资5000万元,,占条约金额22.83%。。。。。

项目建成后,,将有利于改善落伍的交通条件,,便当沿线住民出行和运输外地产品,,增进沿线旅游景区和交通网络开发,,以“快进”促“慢游”,,一连推进“交通+旅游”协同生长,,助力构建设施完整、资源富集、效劳优质的交旅融合生长系统。。。。。

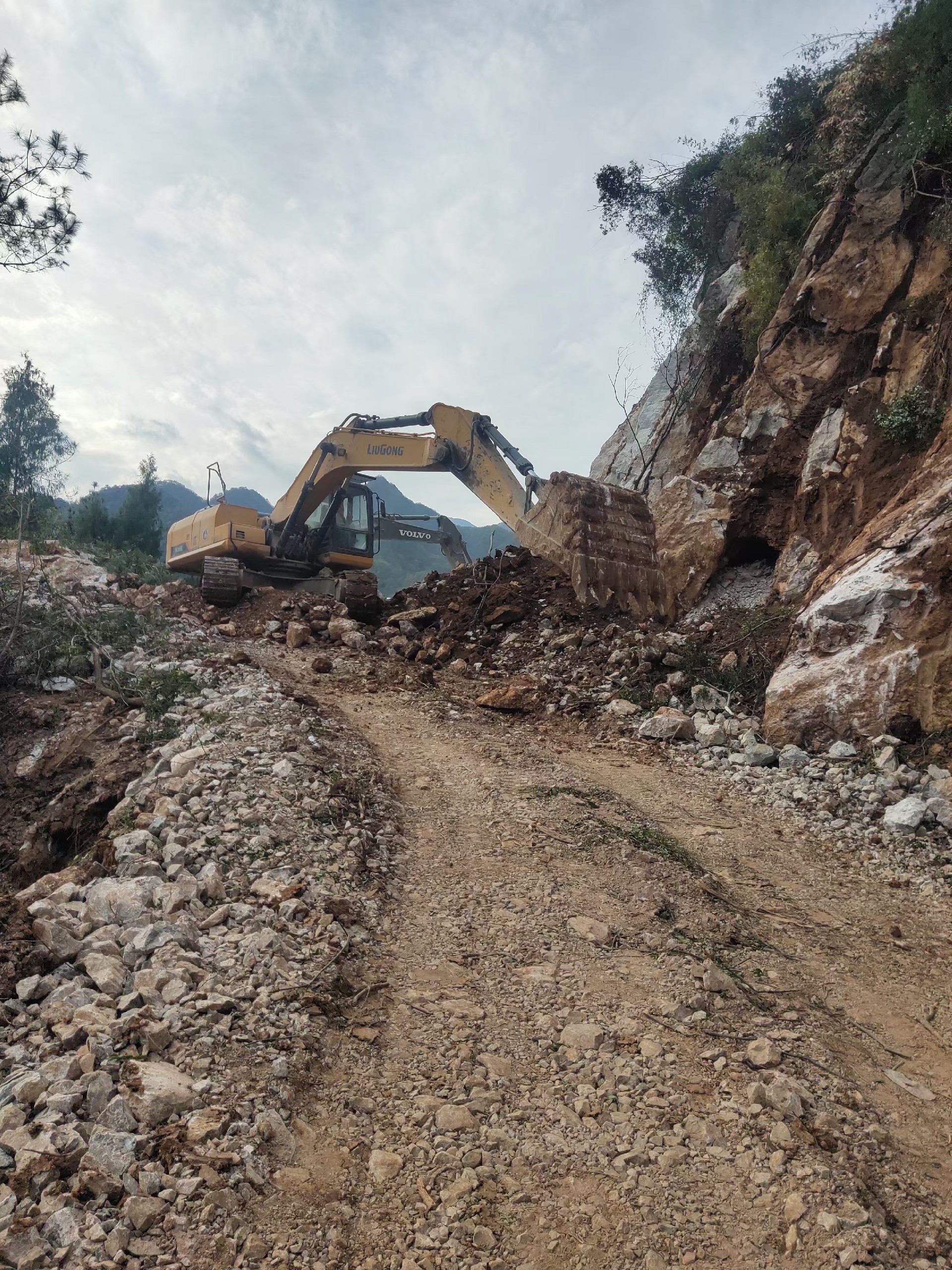

该项目沿线阵势险要重大,,保存以下施工难点:一是原蹊径多以低品级和等外公路组成,,公路通行能力差、病害较多,,清静防护设施极端缺乏。。。。。二是项目弃方量重大,,受地形条件限制,,施工便道短期内难以意会,,外弃至指定弃土场运距远、运输条件差、本钱高。。。。。三是蹊径路基挖方高度大,,最大挖方高度抵达42m,,具有工程量大、施工周期长、稳固性要求高的施工特点。。。。。

为高质高效推进项目建设,,建议:一是严酷落实清静生产治理制度,,加大清静巡查和整改落实力度,,强化危险源和危害点治理,,确保清静生产形势一连稳固。。。。。二是明确各职能部分职责,,增强与业主、监理、设计单位的协调相同,,实验动态治理,,建设健全“日调理、周总结、月转达”事情机制。。。。。三是连系现实接纳多元组合施工工艺,,如高精度数字化丈量手艺、细腻化片石混凝土浇筑工艺、标准化回填压实流程等,,为项目后续施工和早日建成通车涤讪基础。。。。。
